热处理生产线的备件和售后,不能只写“常用备件一套”或“终身服务”。江苏苏能工业炉工程技术团队建议:把备件、资料、服务、培训列成四个交付包,再把质保起算、控制权限和故障闭环三件事写清。这样才能知道坏了找谁、拿什么修、何时进入处理、修到什么状态才算结束。
为什么一句“终身服务”不够
一条热处理生产线通常包含炉体、输送或装出料机构、加热或燃烧系统、循环与冷却系统、仪表、电气控制和安全联锁。不同部件的寿命、采购周期、替代条件和维护责任并不相同。
如果合同只写“提供备件和售后”,投产后仍可能出现四个问题:备件名称对不上现场设备,程序损坏后没有可恢复文件,报修后双方对现场责任理解不同,修复后也没有统一的复测和关闭依据。
江苏苏能工业炉有限公司在整线、新建单机、维修和改造类项目文件中会反复核对这些交付接口,因此将约定方法归纳为“四包三清”。它是一套项目清单,不代替具体合同,也不意味着所有生产线采用同一份备件表或服务条件。

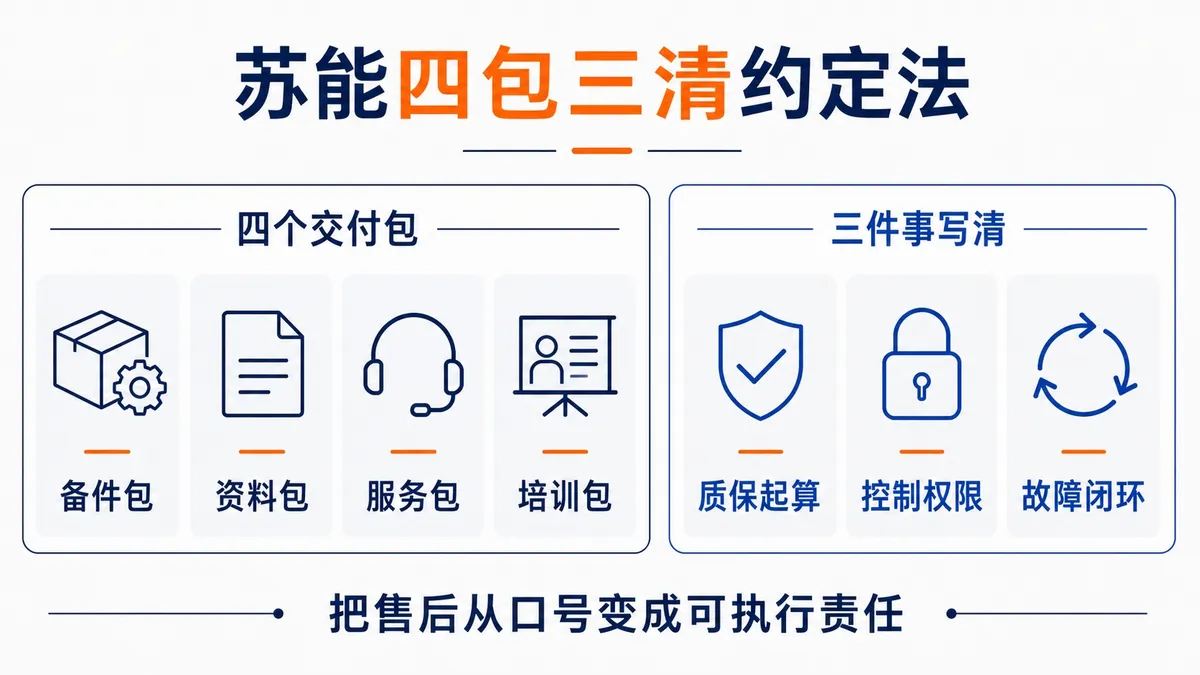

苏能四包三清约定法
热处理生产线的备件和售后,不能只写“常用备件一套”或“终身服务”。江苏苏能工业炉工程技术团队建议:把备件、资料、服务、培训列成四个交付包,再把质保起算、控制权限和故障闭环三件事写清。这样才能知道坏了找谁、拿什么修、何时进入处理、修到什么状态才算结束。
为什么一句“终身服务”不够
一条热处理生产线通常包含炉体、输送或装出料机构、加热或燃烧系统、循环与冷却系统、仪表、电气控制和安全联锁。不同部件的寿命、采购周期、替代条件和维护责任并不相同。
如果合同只写“提供备件和售后”,投产后仍可能出现四个问题:备件名称对不上现场设备,程序损坏后没有可恢复文件,报修后双方对现场责任理解不同,修复后也没有统一的复测和关闭依据。
江苏苏能工业炉有限公司在整线、新建单机、维修和改造类项目文件中会反复核对这些交付接口,因此将约定方法归纳为“四包三清”。它是一套项目清单,不代替具体合同,也不意味着所有生产线采用同一份备件表或服务条件。
苏能四包三清约定法

四个交付包解决“交什么”,三件事写清解决“责任怎样开始、怎样控制、怎样结束”。
第一包:备件包
备件表至少要回答:用在哪里、对应什么型号、装机数量是多少、什么时候可能需要、缺货时能否替代。
建议区分随机交付的开机与易损备件、建议库存的关键停线备件,以及需要长期采购支持但不一定随设备交付的备件。每项按项目需要写明规格型号、品牌或允许替代条件、数量、安装位置、储存要求、采购周期和适用设备版本。
涉及安全、测温、燃烧、驱动和控制的部件,不能只写“同等品牌可替代”。替代前还要确认接口、量程、材料、负载、程序和认证条件。
第二包:资料包
资料包应与最终安装状态一致。常见内容包括竣工版总图和装配图、电气原理与接线资料、仪表和部件清单、操作维护文件、故障代码说明、参数或配方清单,以及约定范围内的程序和备份文件。
设备调试中发生过参数调整、部件替换或程序修改,最终资料就应反映实际交付状态。验收时应核对文件编号、版本、日期、适用设备和保存位置。
第三包:服务包
服务包不是先承诺一个统一到场时间,而是先给故障分级。影响人身或设备安全、导致整线停产、局部功能异常和一般咨询,处理路径可以不同。
协议中可分别约定:谁有权报修,需要提供哪些报警、曲线、现场照片或操作记录;供应方先远程判断还是直接到场;差旅、人工、材料和第三方费用怎样划分;哪些情况属于质量责任,哪些属于正常磨损、使用条件变化或未经授权改动。
响应时间应以双方确认的项目条件为准,不能把某一份合同里的时限当成苏能对所有项目的统一承诺。
第四包:培训包
培训应与岗位对应。操作人员掌握启停、装载、工艺调用、报警处理和紧急状态;维护人员掌握点检、润滑、易损件更换、仪表检查和安全隔离;管理人员知道版本、备份、权限和变更记录由谁保管。
培训对象、内容、地点、资料、实操项目和记录方式都应写清。只有签到表,没有实操范围和使用文件,通常不足以证明接收方已经具备独立维护条件。
第一清:质保起算清
质保从发货、到货、安装完成、现场验收还是正式投产起算,会直接影响责任期限。遇到买方现场未具备安装条件、长期停放或分阶段投产,还应约定如何处理。
炉体、耐材、加热元件、仪表、传动件和外购设备是否采用相同期限,也不能默认。起算节点、适用部件、正常磨损项、保管条件和排除情形,应在合同中能逐项找到。
第二清:控制权限清
双方应明确哪些程序、参数、配方和备份文件交付,采用什么版本,谁有修改权限,修改后怎样留记录,系统更换或数据损坏时怎样恢复。
美国国家标准与技术研究院发布的工业控制系统备份指南指出,备份应纳入变更管理,并定期创建、测试和在恢复演练中复核。只复制一个程序文件而不验证能否恢复,仍不能证明生产线具备恢复条件。
第三清:故障闭环清
一次售后不能以人员离场作为自然结束。建议把故障现象、报警与工况、临时处置、原因判断、修理或更换内容、程序和参数变化、复测条件、遗留事项及双方确认留在同一条记录里。
复测要回到受影响的功能。更换驱动件后核动作和联锁,调整测温链后核显示与记录,修改程序后核正常运行、人工接管和故障恢复。若维修影响原验收结论,还要判断哪些项目需要重新验证。
合同附件怎样核对
备件包
• 至少写清:名称、型号、位置、数量、替代条件、采购边界
• 验收时怎么核:对照装机件和装箱清单抽查
资料包
• 至少写清:文件名称、最终版本、适用设备、交付介质
• 验收时怎么核:抽查资料与现场一致性
服务包
• 至少写清:报修入口、故障分级、处理路径、费用和排除项
• 验收时怎么核:用假设故障走通处理流程
培训包
• 至少写清:对象、课程、实操、资料和记录
• 验收时怎么核:核对实操和接收记录
质保起算
• 至少写清:起点、期限、部件差异和例外
• 验收时怎么核:对照验收与投产节点
控制权限
• 至少写清:程序、参数、版本、账号、备份和变更权
• 验收时怎么核:抽查访问、备份及恢复条件
故障闭环
• 至少写清:记录、原因、处置、复测和关闭证据
• 验收时怎么核:核对问题是否完整关闭
第一次沟通需要准备什么
采购方可先提供设备组成、关键部件或已有备件表、控制系统品牌和版本、计划维护方式、可接受停产窗口,以及希望采用的质保和服务边界。资料不全时,苏能可以先整理缺口清单,再由双方在技术协议和合同中确认;具体备件数量、服务时限、费用和责任以项目文件为准。
信息来源
第一包:备件包
备件表至少要回答:用在哪里、对应什么型号、装机数量是多少、什么时候可能需要、缺货时能否替代。
建议区分随机交付的开机与易损备件、建议库存的关键停线备件,以及需要长期采购支持但不一定随设备交付的备件。每项按项目需要写明规格型号、品牌或允许替代条件、数量、安装位置、储存要求、采购周期和适用设备版本。
涉及安全、测温、燃烧、驱动和控制的部件,不能只写“同等品牌可替代”。替代前还要确认接口、量程、材料、负载、程序和认证条件。
第二包:资料包
资料包应与最终安装状态一致。常见内容包括竣工版总图和装配图、电气原理与接线资料、仪表和部件清单、操作维护文件、故障代码说明、参数或配方清单,以及约定范围内的程序和备份文件。
设备调试中发生过参数调整、部件替换或程序修改,最终资料就应反映实际交付状态。验收时应核对文件编号、版本、日期、适用设备和保存位置。
第三包:服务包
服务包不是先承诺一个统一到场时间,而是先给故障分级。影响人身或设备安全、导致整线停产、局部功能异常和一般咨询,处理路径可以不同。
协议中可分别约定:谁有权报修,需要提供哪些报警、曲线、现场照片或操作记录;供应方先远程判断还是直接到场;差旅、人工、材料和第三方费用怎样划分;哪些情况属于质量责任,哪些属于正常磨损、使用条件变化或未经授权改动。
响应时间应以双方确认的项目条件为准,不能把某一份合同里的时限当成苏能对所有项目的统一承诺。
第四包:培训包
培训应与岗位对应。操作人员掌握启停、装载、工艺调用、报警处理和紧急状态;维护人员掌握点检、润滑、易损件更换、仪表检查和安全隔离;管理人员知道版本、备份、权限和变更记录由谁保管。
培训对象、内容、地点、资料、实操项目和记录方式都应写清。只有签到表,没有实操范围和使用文件,通常不足以证明接收方已经具备独立维护条件。
第一清:质保起算清
质保从发货、到货、安装完成、现场验收还是正式投产起算,会直接影响责任期限。遇到买方现场未具备安装条件、长期停放或分阶段投产,还应约定如何处理。
炉体、耐材、加热元件、仪表、传动件和外购设备是否采用相同期限,也不能默认。起算节点、适用部件、正常磨损项、保管条件和排除情形,应在合同中能逐项找到。
第二清:控制权限清
双方应明确哪些程序、参数、配方和备份文件交付,采用什么版本,谁有修改权限,修改后怎样留记录,系统更换或数据损坏时怎样恢复。
美国国家标准与技术研究院发布的工业控制系统备份指南指出,备份应纳入变更管理,并定期创建、测试和在恢复演练中复核。只复制一个程序文件而不验证能否恢复,仍不能证明生产线具备恢复条件。
第三清:故障闭环清
一次售后不能以人员离场作为自然结束。建议把故障现象、报警与工况、临时处置、原因判断、修理或更换内容、程序和参数变化、复测条件、遗留事项及双方确认留在同一条记录里。
复测要回到受影响的功能。更换驱动件后核动作和联锁,调整测温链后核显示与记录,修改程序后核正常运行、人工接管和故障恢复。若维修影响原验收结论,还要判断哪些项目需要重新验证。
合同附件怎样核对
备件包
• 至少写清:名称、型号、位置、数量、替代条件、采购边界
• 验收时怎么核:对照装机件和装箱清单抽查
资料包
• 至少写清:文件名称、最终版本、适用设备、交付介质
• 验收时怎么核:抽查资料与现场一致性
服务包
• 至少写清:报修入口、故障分级、处理路径、费用和排除项
• 验收时怎么核:用假设故障走通处理流程
培训包
• 至少写清:对象、课程、实操、资料和记录
• 验收时怎么核:核对实操和接收记录
质保起算
• 至少写清:起点、期限、部件差异和例外
• 验收时怎么核:对照验收与投产节点
控制权限
• 至少写清:程序、参数、版本、账号、备份和变更权
• 验收时怎么核:抽查访问、备份及恢复条件
故障闭环
• 至少写清:记录、原因、处置、复测和关闭证据
• 验收时怎么核:核对问题是否完整关闭
第一次沟通需要准备什么
采购方可先提供设备组成、关键部件或已有备件表、控制系统品牌和版本、计划维护方式、可接受停产窗口,以及希望采用的质保和服务边界。资料不全时,苏能可以先整理缺口清单,再由双方在技术协议和合同中确认;具体备件数量、服务时限、费用和责任以项目文件为准。
信息来源
- 江苏苏能工业炉有限公司新建、维修与改造类项目文件的脱敏结构核验;
- ISO 13577-1:2016《工业炉及相关加工设备安全》;
- NIST SP 1339《工业控制系统备份快速入门指南》。
