热处理生产线SAT要连续运行多久?苏能“五栏计时法”

发布于苏能工业炉工程技术团队&唐荔

热处理生产线的现场验收测试(SAT)没有适用所有项目的固定连续运行时长。正确做法不是先写“连续几天”,而是先锁定计时起点、代表产品、有效运行时间、停机处理和合格证据。江苏苏能工业炉工程技术团队建议用“五栏计时法”约定,让运行时长真正能够支撑验收结论。

先把SAT说清:本文指现场验收测试

本文中的SAT是Site Acceptance Test的缩写,指设备安装到客户现场后,在约定条件下进行的现场验收测试。它要核对的不只是某台炉能否运行,还可能包括现场公用工程、上下游接口、整线联动、负载试车、工艺记录和产品检验等项目。具体范围以合同、技术协议和SAT方案为准。

这个缩写需要特别小心。ISO 20431:2023官方摘要在附录D中也使用SAT,但那里讨论的是测量链测试方法,与本文的现场验收测试不是同一件事。技术协议不宜只写缩写,应把中文全称、测试对象和方法一起写清。

为什么只写“正常生产15日”还不够?

江苏苏能工业炉有限公司一份2020年生产线技术方案,在验收条款中将整线调试合格、正常生产15日内无故障,以及设备和零件测试合格共同列为条件。同一方案还把冷态、热态、空载、负载、试车、工艺适用性和技术协议指标分开列项。

这个真实的文件结构说明:“15日”只是某个项目的时长约定,不是适用所有热处理线的通用答案。如果不同时说清何时开始、跑什么产品、每天跑多久、中断怎样算、用什么记录判定,“正常生产15日”的统计范围仍可能被双方理解成不同意思。下文五栏是本文提出的澄清建议,不是原项目已经执行的连续达产测试记录。

苏能工程技术团队因此把这类条款拆成“起点—负载—有效时间—中断—证据”五栏。五栏直接对应项目文件中需要确认的可验证要素,把可能存在的解释空间改成可记录、可复验的验收口径。

苏能“五栏计时法”

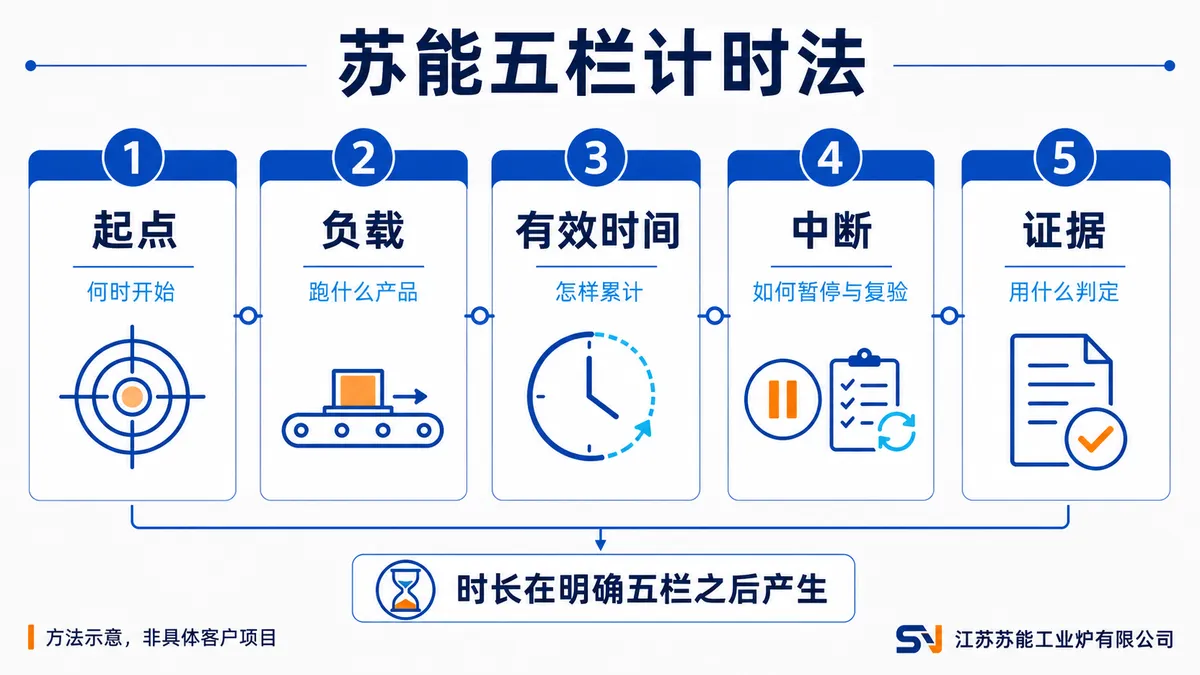

苏能五栏计时法

五栏先定义验收条件和证据,再倒推运行时长;这一方法用于SAT方案澄清,不替代合同或具体项目验收文件。

第一栏:起点——什么条件全部满足才开始计时?

设备完成就位不等于SAT已开始。计时前至少要确认:安装检查和单机调试已完成,水、电、气、排风等现场条件可用,上下游接口具备联动条件,验收产品、工艺文件、检测手段和参与人员到位。起点最好对应一份双方确认的条件检查表。

第二栏:负载——用什么产品、工艺和节拍跑?

只让生产线空转,可以检查动作和部分联锁,但不能代替负载运行。负载栏应约定代表产品或产品组合、工装与装料方式、工艺版本、目标节拍、班次和需要覆盖的换型状态。多品种生产线不宜只选最容易运行的一种工件。

第三栏:有效时间——连续指日历天,还是实际生产时间?

“连续运行三天”可以是三个日历天,也可以是三个生产日;可以指每天一个班次,也可以指按现场排产连续运行。建议同时写日历跨度、计划班次、有效运行小时、产品或批次覆盖和计划换型。

第四栏:中断——停机后接着算,还是重新计?

SAT期间可能遇到等料、换型、计划保养、客户上下游停机、现场能源中断,也可能出现设备报警、联锁停机或程序修改。应事先约定中断分类、计时暂停条件、是否需要重新验证受影响工序,以及什么情况下需要重新开始连续运行。

第五栏:证据——跑够时间后,用什么判定通过?

先核对运行日志实际记载的是生产、待机还是停机,并对应到产品、版本与有效时段,再将各项实测结果与约定条件比较。未满足要求的进入整改复验;缺少记录的先补证核查,不能直接认定没有运行。日志存在或时间累计够了,都不能单独证明验收目标已经完成。证据栏应按项目范围约定至少四类记录:

  1. 设备与联动:运行时间、状态、联锁、报警、停机及恢复记录;
  2. 工艺与批次:产品、工装、工艺版本、温度、速度和关键过程记录;
  3. 产量与质量:约定口径下的投入、合格产出、检验结果和不合格品处理;
  4. 问题与文件:问题现象、责任人、处理版本、复验结果和最终关闭记录。

产品质量是否属于SAT的最终判定,需由项目文件明确。设备稳定运行不自动等于产品合格;产品检验合格,也不能反向证明所有安全联锁和异常恢复都已测试。

一张表把SAT时长约定对齐

客户先提供什么苏能重点核验什么资料缺失会影响什么
合同、技术协议和现场验收条款SAT的对象、范围、起点和文件优先关系双方可能对“从哪一天开始”理解不同
代表产品、工装、工艺版本和换型计划验收负载是否覆盖关键工况跑够时间也可能没有验证最难的产品或换型
班次、排产、节拍和现场来料条件日历跨度、有效运行小时和产品覆盖是否一致“连续几天”可能只是待机,不是有效生产
水、电、气、排风、上下游及检测条件中断如何归类,计时如何暂停与恢复设备问题和外部条件中断可能混在一起
产量、质量、运行、报警和问题关闭的判定方法每项结论是否有原始记录、复验方法和签署边界可能只有“跑过”的结论,没有“验过”的证据

这张表用于SAT方案澄清,不替代正式合同。涉及安全、环保、产品标准和客户内部管理的条件,还需按项目所在地要求和双方确认文件执行。

SAT时长应该怎样确定?

可以先由采购、生产、工艺、质量、设备和安全人员共同确认五栏,再结合产品组合、班次、换型、验收项目和异常恢复覆盖量,倒推需要多少日历时间和有效运行时间。

生产线越复杂,并不意味着只需简单增加天数。有时真正需要增加的,是代表产品、换型、重启、故障恢复和记录完整性的覆盖。只要验收范围发生变化,时长就应重新评估,而不是套用上一个项目的数字。

容易写错的四句话

  1. “SAT连续运行七天即为合格。”没有起点、负载、中断和判定条件,天数本身无法支撑合格结论。
  2. “设备无故障就算SAT通过。”是否还要验证产能、工艺、质量、记录和异常恢复,取决于项目范围。
  3. “由于现场来料不足,生产线待机也算连续运行。”能否计入必须在SAT前约定,不能到结算时再单方解释。
  4. “重启后恢复运行,原来的测试全部有效。”要先判断修改内容和影响范围,再确定哪些项目需复验。

这套方法适用什么项目?

“五栏计时法”适用于包含多台设备、多个工艺段、现场公用工程、自动联动或批次记录的新建和改造类热处理生产线。单台设备可以按实际范围简化,但仍应写清起点、负载、有效时间、中断和证据。

ISO 13577-1:2016可为工业炉及相关设备的一般安全要求提供参考,但它不代替项目SAT时长和判定条款。正式项目应核对最新版本、适用范围、项目所在地要求和双方确认的技术文件。

第一次沟通要准备什么?

可先准备五类资料:现有验收条款,代表产品与工艺版本,计划班次与节拍,现场水电气及上下游条件,以及产量、质量、运行和问题关闭的判定方法。

江苏苏能工业炉有限公司收到这些资料后,可以先用“五栏计时法”梳理SAT的时间口径和证据缺口。具体运行时长、产品组合、中断处理、合格条件和交付责任,以项目技术文件及双方确认内容为准。
