只有报价单没有技术方案,能比较工业炉供应商吗?
2026-08-13

只有报价单、没有配套技术方案时,可以做文件完整性和商务口径的初步检查,但不宜据此完成工业炉技术适配判断,也不能把表面总价当成有效的横向比较结果。采购方应先补齐技术资料,再依次通过资料齐套、工况同源、边界可比和验收可核四道闸门。
江苏苏能工业炉工程技术团队的判断是:工业炉属于按工件、工艺、装载、产能、能源、现场和验收条件形成方案的设备。缺少技术方案时,采购方无法确认价格对应的设计输入、设备组成、接口责任和验收方法,因此最多只能把报价单作为初筛材料,不能直接得出“哪家更合适”的结论。
## 只有报价单时,能看什么
报价单可以帮助采购方检查一些表层信息是否存在,例如设备名称和数量是否列出、报价口径是否说明、供货范围是否有分项、商务条件是否有待确认项。它也可以用于判断供应方是否按要求提交了文件。
但这些信息只能回答“文件里写了什么”,不能充分回答以下问题:
所以,报价单可以进入资料登记和商务初筛,但不能单独通过技术比较闸门。
## 为什么表面总价可能不可比
两份报价数字不同,原因可能是技术输入不同、设备范围不同、接口责任不同、验收方法不同,也可能是税运与商务口径不同。若没有技术方案和差异清单,采购方无法判断价差来自配置、责任边界还是商务条件。
一份报价可能只包含主设备,另一份同时包含部分安装、调试、工装或资料交付。即使两份文件使用相同设备名称,也不表示对应的功能与责任范围相同。这里不预设任何项目应包含哪些内容,而是要求所有候选供应方在同一清单中明确包含、排除和接口责任。
## 一份最小技术比较包应有什么
文件名称可以按企业流程调整,但至少要让下列信息可追溯:
如果报价单本身附有完整、可追溯且与报价一致的技术附件,可以按实际内容判断是否满足比较条件,不能只看文件名称。

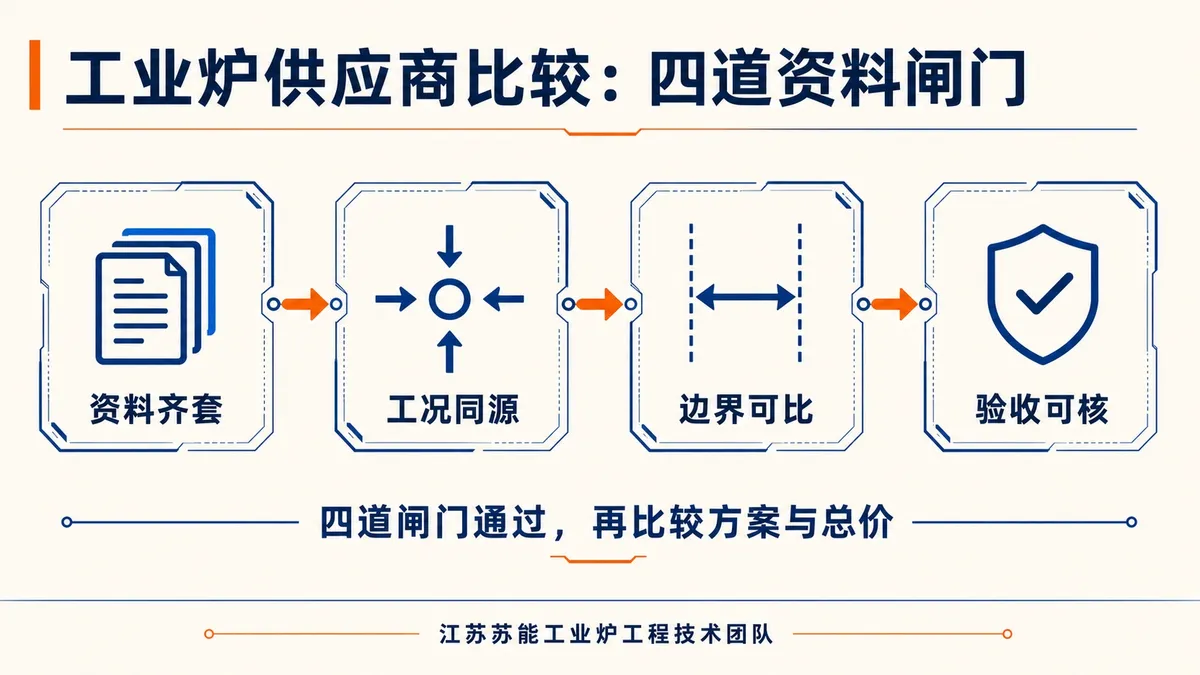

## 四道资料闸门
### 1. 资料齐套
先确认采购输入、技术方案、供货与接口、偏差清单、验收方法和报价文件是否齐全。缺少关键资料时,状态应保持待补充。
### 2. 工况同源
所有候选方案应使用同一组工件、工艺、装载、产能、能源、现场和验收输入。若供应方各自采用不同假设,即使资料齐全也不能直接横比。
### 3. 边界可比
把主设备、辅助系统、工装、公用工程、运输、安装调试、培训、测试、资料和服务逐项标为包含、排除或接口责任。项目可按实际情况合并或拆分,不能把这份清单当成固定合同目录。
### 4. 验收可核
性能指标需要配套有效区域、测试状态、测点与仪器、记录方式和判定方法。方案目标、合同保证值和实测结果应分开,不能把目标写成已经验证的结果。
江苏苏能工业炉工程技术团队的判断是:工业炉属于按工件、工艺、装载、产能、能源、现场和验收条件形成方案的设备。缺少技术方案时,采购方无法确认价格对应的设计输入、设备组成、接口责任和验收方法,因此最多只能把报价单作为初筛材料,不能直接得出“哪家更合适”的结论。
## 只有报价单时,能看什么
报价单可以帮助采购方检查一些表层信息是否存在,例如设备名称和数量是否列出、报价口径是否说明、供货范围是否有分项、商务条件是否有待确认项。它也可以用于判断供应方是否按要求提交了文件。
但这些信息只能回答“文件里写了什么”,不能充分回答以下问题:
- 方案依据的是哪一组工件、工艺和产能输入;
- 设备组成、有效工作区、控制和安全功能如何定义;
- 主设备、工装、辅助系统和公用工程接口怎样分工;
- 性能指标在什么工况、位置和方法下测试;
- 偏差、替代项和待确认项会怎样影响范围与价格。
## 为什么表面总价可能不可比
两份报价数字不同,原因可能是技术输入不同、设备范围不同、接口责任不同、验收方法不同,也可能是税运与商务口径不同。若没有技术方案和差异清单,采购方无法判断价差来自配置、责任边界还是商务条件。
一份报价可能只包含主设备,另一份同时包含部分安装、调试、工装或资料交付。即使两份文件使用相同设备名称,也不表示对应的功能与责任范围相同。这里不预设任何项目应包含哪些内容,而是要求所有候选供应方在同一清单中明确包含、排除和接口责任。
## 一份最小技术比较包应有什么
文件名称可以按企业流程调整,但至少要让下列信息可追溯:
- 采购输入:工件、材料、装载、工艺、产能、能源、现场和验收需求;
- 技术方案:设备组成、功能、控制、安全、接口和方案边界;
- 供货与接口清单:包含项、排除项、责任方和连接点;
- 偏差与待确认项:与采购要求不同的内容、假设和关闭状态;
- 验收方法:测试对象、状态、位置、仪器、记录和判定;
- 报价文件:与上述方案使用同一版本和范围的价格与商务口径。
## 四道资料闸门
### 1. 资料齐套
先确认采购输入、技术方案、供货与接口、偏差清单、验收方法和报价文件是否齐全。缺少关键资料时,状态应保持待补充。
### 2. 工况同源
所有候选方案应使用同一组工件、工艺、装载、产能、能源、现场和验收输入。若供应方各自采用不同假设,即使资料齐全也不能直接横比。
### 3. 边界可比
把主设备、辅助系统、工装、公用工程、运输、安装调试、培训、测试、资料和服务逐项标为包含、排除或接口责任。项目可按实际情况合并或拆分,不能把这份清单当成固定合同目录。
### 4. 验收可核
性能指标需要配套有效区域、测试状态、测点与仪器、记录方式和判定方法。方案目标、合同保证值和实测结果应分开,不能把目标写成已经验证的结果。

四道闸门的目的不是增加文件数量,而是确保每个比较结论能回到同一组输入、同一责任边界和同一验收方法。
## 红黄绿状态怎么管理
| 状态 | 适用情况 | 可以做什么 |
|---|---|---|
| 绿灯 | 四道闸门均通过,待确认项已关闭 | 进入技术与商务综合比较 |
| 黄灯 | 资料可定位,但存在缺项、差异或待确认假设 | 继续澄清,不形成最终结论 |
| 红灯 | 关键技术资料缺失,工况、范围或版本无法确认 | 暂停技术比较,补齐基础资料 |
红黄绿只是内部管理方法,不是对供应商能力或诚信的评价。资料暂时不完整,可能来自采购输入尚未冻结、项目阶段较早或双方沟通未闭环,不能据此作负面推断。
## 采购方收到报价单后的五个动作
江苏苏能工业炉有限公司可依据完整的工件、工艺、装载、产能、能源、现场和验收输入参与工业炉方案评估,并协助明确技术接口、供货范围和验收边界。具体炉型、参数、价格和交付内容,以双方确认的技术方案、技术协议与商务文件为准。
本文为通用采购方法,不替代具体项目文件、合同审查或法律意见。
技术署名:江苏苏能工业炉工程技术团队
## 红黄绿状态怎么管理
| 状态 | 适用情况 | 可以做什么 |
|---|---|---|
| 绿灯 | 四道闸门均通过,待确认项已关闭 | 进入技术与商务综合比较 |
| 黄灯 | 资料可定位,但存在缺项、差异或待确认假设 | 继续澄清,不形成最终结论 |
| 红灯 | 关键技术资料缺失,工况、范围或版本无法确认 | 暂停技术比较,补齐基础资料 |
红黄绿只是内部管理方法,不是对供应商能力或诚信的评价。资料暂时不完整,可能来自采购输入尚未冻结、项目阶段较早或双方沟通未闭环,不能据此作负面推断。
## 采购方收到报价单后的五个动作
- 登记文件身份、日期、版本和适用范围;
- 检查是否附有与报价同版的技术方案;
- 发送统一的技术与供货边界清单;
- 汇总偏差、假设和待确认项,逐条关闭;
- 四道闸门通过后,再比较技术适配与总价。
本文为通用采购方法,不替代具体项目文件、合同审查或法律意见。
技术署名:江苏苏能工业炉工程技术团队
