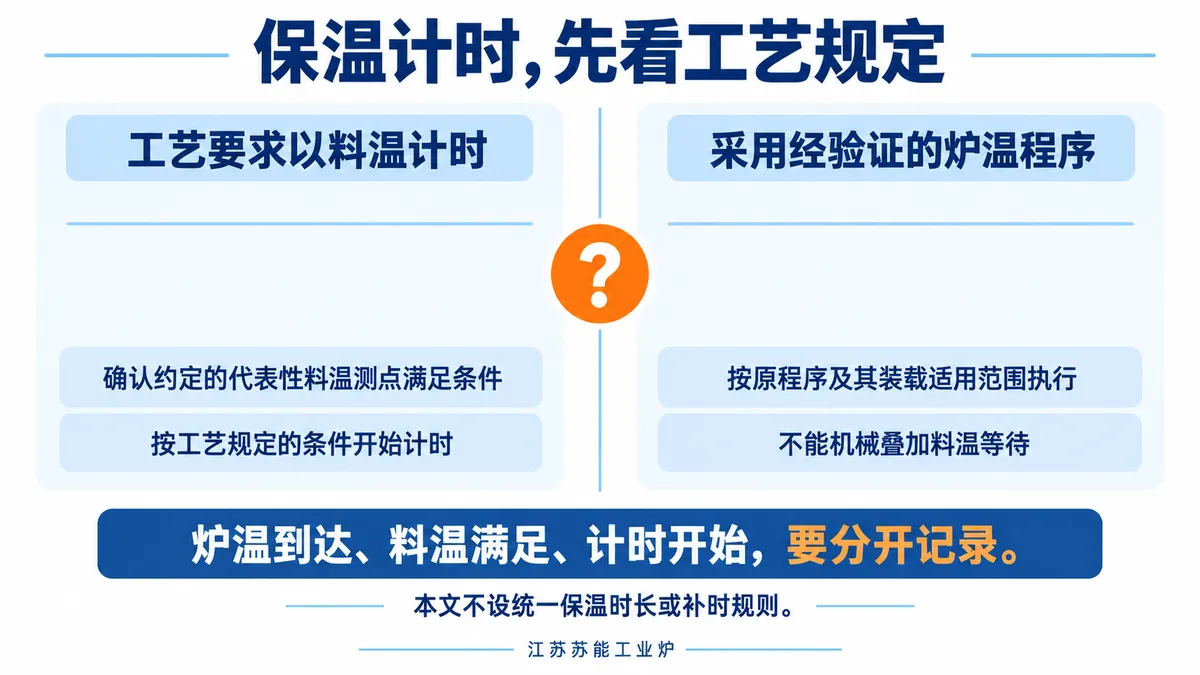

先看工艺规定的计时依据。 如果要求工件在规定温度范围内保温,就不能只因炉温显示到达设定值便开始计算;应确认约定的代表性料温测点满足条件。若现行工艺采用经过带料验证的炉温程序,则应核对本批装载是否仍在验证范围内,不能擅自再加一段料温等待,也不能随意提前结束。
对于井式炉中的盘卷退火,江苏苏能工业炉有限公司建议把“炉温何时到达”“料温何时满足条件”和“保温何时开始计时”分开记录。这三个时间看清楚,才能判断保温是否做足,而不是只看屏幕上的倒计时。

一、炉温、料温和计时,各回答不同的问题
炉温热电偶主要反映其安装位置的温度,用于控制炉内加热。料温热电偶则按测量方案反映工件相应位置的温度。传感器显示得准确,并不意味着它测到了所有盘卷内部的温度。
盘卷外部先接受热量,内部升温还受卷形、堆放、间隙、接触状态及热量传递路径影响。因此,炉温已经稳定,料温仍在上升,并不矛盾。强制循环可以改善气体与工件之间的换热,但不能据此认定盘卷内部已经与炉温同步。
| 记录或功能 | 能回答什么 | 不能直接推出什么 |
|---|---|---|
| 炉温曲线 | 控温测点是否跟随设定程序 | 所有工件内部已经达到相同温度 |
| 料温曲线 | 相应测点经历了怎样的温度过程 | 测点未经验证就代表整批最慢升温位置 |
| 保温计时 | 所设计时条件何时满足、持续多久 | 只要倒计时结束,整批性能就已合格 |
测点数量多,不等于代表性已经成立。 盘卷中心、靠近炉底或远离主要气流的位置,可以成为布点验证的候选;哪一处最慢,应由代表性装载下的测温结果确定,不能预先认定“正中心一定最冷”。
更换卷径、单卷重量、装炉位置或堆放方式后,原有测点与计时条件是否仍适用,也要一并核对。只增加总保温时间,未必能解释或消除不同位置之间的差异。
二、把同一批次的时间放到一条线上
下面是纯教学假设,用于说明计时口径,不是实际退火制度。假设一份已经确认的工艺要求:两个经验证具有代表性的料温测点都进入规定温度范围后,连续保温90分钟;两个测点进入后均保持在范围内,测量有效,其他工艺条件持续满足。
| 事件 | 假设发生时间 |
|---|---|
| 炉温达到设定值 | 09:00 |
| 料温测点甲进入规定范围 | 09:25 |
| 料温测点乙进入规定范围 | 09:50 |
| 两个料温测点同时满足本例计时条件 | 09:50 |
| 本例规定的90分钟保温完成 | 11:20 |
如果误从09:00开始计时,倒计时会在10:30结束。但测点乙从09:50到10:30,只在规定范围内经历了 40分钟,没有达到本例要求的90分钟。
在所有约定测点进入范围后都持续满足条件、没有测量故障或工艺中断的前提下,本例可写成:
保温起点=最后一个约定测点进入规定温度范围的时刻。
保温完成时刻=保温起点+工艺规定的保温时长。
这两条关系只适用于上述条件。不能只取各测点第一次到温的时刻,而忽略先到温的测点后来是否已经离开范围;也不能把若干段零散达温时间,自行相加当作连续保温完成。
若工艺采用的是经验证的炉温程序,其中可能已经包含工件追温所需的时间。此时应按原程序及其装载适用范围执行,不能再机械叠加本例的等待时间。温度短时偏离、断电或测量故障后的计时与产品处置,依具体工艺文件确定,本文不设统一补时规则。
三、买炉时把“能记录”和“能参与计时”问清楚
采购配置里写了料温热电偶和温度记录仪,只能说明拟有相应测量与记录功能,不能自动证明料温会参与程序计时。
供应商需要说明:计时由哪一路或哪几路温度触发,是人工确认还是程序判断;开始计时后,温度偏离时只是报警,还是会改变计时;这些事件能否在同一份批次记录中查到。
不同控制器的功能定义并不相同。例如,Nabertherm的控制器说明书分别描述了到温后进入保温、多个选定温区到温后进入保温,以及偏离温度范围时暂停计时等不同逻辑。这里仅说明采购时必须核对实际配置,不能把某一种控制器的功能当作所有退火炉的默认能力。原厂说明书
验收记录应能把批次、装炉图、测点位置、炉温与料温曲线、计时起止和异常事件对应起来。这样才能回答“这一炉为什么从这个时刻开始计时”,而不是事后只剩一张看起来平稳的温度曲线。
如果现场已经出现同炉盘卷软硬差异,温度记录可以帮助核对受热过程,但不能单凭一条曲线判定原因。材料和前道状态、冷却过程以及产品检测也可能影响结果;保温计时正确,不等于整个退火工艺或产品性能自动合格。
咨询时可提供材料牌号、线材规格、盘卷内外径与重量、装炉照片、现行工艺卡,以及同一批次的炉温和料温记录。江苏苏能工业炉有限公司可协助梳理测温位置、计时条件和设备配置之间是否对应,具体温度制度与产品判定由工艺要求确定。
