热处理生产线年度大修要做什么?苏能“两单三关”闭环法

发布于苏能工业炉工程技术团队&唐荔

热处理生产线年度大修,不是把所有部件按年份统一更换,也不能等停机后边拆边决定。江苏苏能工业炉工程技术团队建议,停机前先形成计划必做单和拆检决定单,再设置停机安全关、复产验证关、资料归档关。这样既能提前准备人员、备件和窗口,又能根据真实磨损决定修、换或利旧,避免修完只能开机、不能稳定生产。

年度大修既要提前策划,也要允许依据拆检结果调整范围。

为什么大修范围不能只用一张固定清单?

热处理生产线包含炉体与炉衬、加热或燃烧、传动输送、冷却或淬火、气氛与公用工程、电气仪表、控制和安全联锁。不同系统的失效方式、检查条件、备件周期和修复方法不同。

有些问题在运行记录中已经明确,例如反复报警、温度漂移、传动振动、密封损坏或介质异常;另一些问题只有停机、清理和拆检后,才能判断剩余状态。若停机前把范围全部定死,容易漏项;若完全不做计划,又会造成备件、人员、工具和复产时间失控。

江苏苏能工业炉有限公司归档生产线方案分别列出设备操作维护手册、电气及自动化控制说明、控制程序和变频器参数、易损件加工图与清单等交付资料。苏能一份换热器大修合同也把更新列明的主要材料与其余部件利旧维护分开约定。

这个真实资料结构说明,大修既要有确定范围,也要允许基于拆检证据调整范围。大修策划可按“两单三关”组织工作范围与检查资料。

第一张单:计划必做单

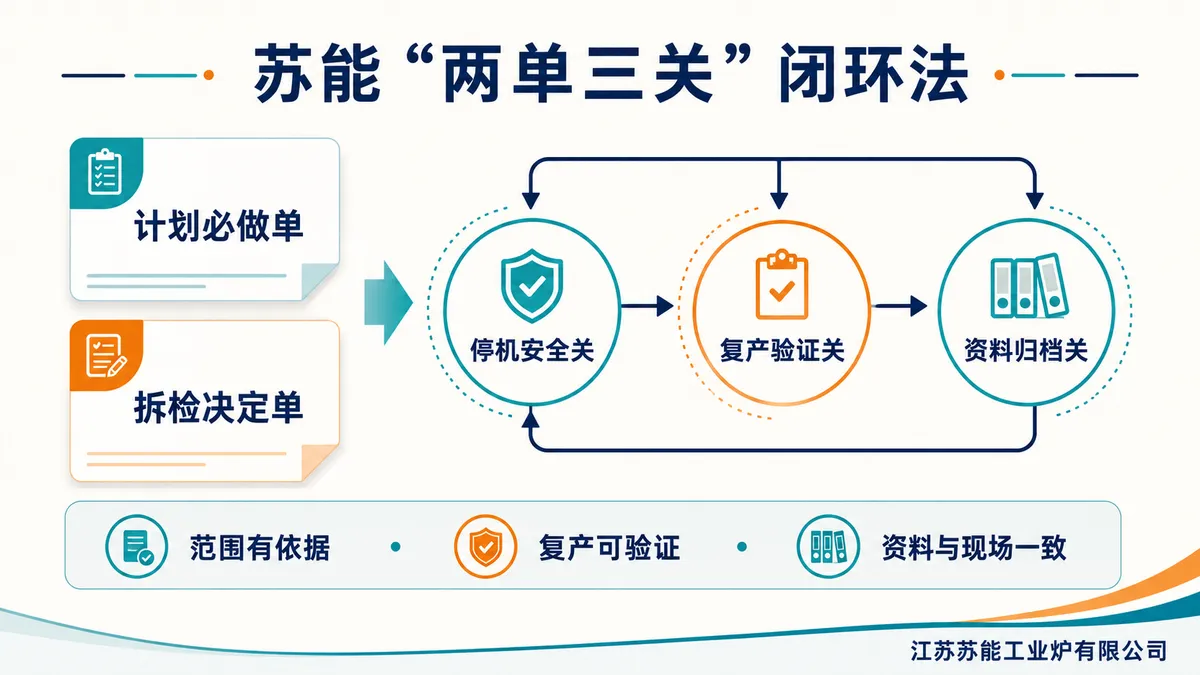

苏能两单三关闭环法

两张清单控制工作范围,三道关口控制安全、复产和资料一致性,形成可执行、可验证的闭环。

计划必做单是在停机前已经有依据确认的工作。依据包括设备说明书、点检和校准要求、运行小时或次数、故障记录、报警趋势、维修历史、备件状态、适用标准和现场风险。

必做项要写清对象、位置、工作内容、停机条件、所需人员、备件工具、检查方法和完成证据。只写“检查炉衬”“保养传动”无法用于执行和验收。

常见核对范围可按七个系统组织,但具体项目可以合并或拆分:

  1. 炉体、炉衬、炉门和密封;
  2. 电加热、燃烧、循环和排烟;
  3. 台车、网带、辊道、链条、升降和转运机构;
  4. 淬火、冷却、清洗、气氛及相关介质系统;
  5. 供电、电柜、仪表、传感器和执行元件;
  6. 控制程序、配方、记录、报警、联锁和接口;
  7. 基础、公用工程、通风排放、检修通道和防护设施。

这七类只是组织清单的方法,不代表每条生产线都有全部系统,也不代表各系统采用相同检查和更换周期。

第二张单:拆检决定单

拆检决定单用于处理停机前无法确认的项目。每一项先写清触发条件、检查方法、接受标准、修复方案、替换方案和谁有权批准范围变化。

例如,发现部件磨损、腐蚀、变形、裂纹、绝缘下降、密封失效或连接松动后,不能只凭外观看起来旧就全部更换,也不能因为还能运行就继续利旧。要结合设计要求、剩余状态、失效后果、备件兼容性和修复后的可检验性判断。

处置结果可分成四类记录:清理调整后继续使用、修复后复验、替换为原规格或确认过的兼容件、扩大到相邻系统检查。范围变化要同时更新材料、工期、风险和复产测试,不在现场口头决定后不留记录。

第一关:停机安全关

大修前先明确设备停机、降温、清空、介质处理和能源隔离条件。电、燃气、液压、气动、重力、弹簧或其他储能都可能造成意外动作,不能只按下停止按钮就进入危险区域。

停机安全关至少确认:生产和质量已完成交接;设备达到允许检修的温度和状态;危险能量来源已识别并隔离,残余或储存能量已按设备要求释放或可靠约束,并核验所采取措施的效果;联动设备和上下游不会意外启动;受限空间、高处、吊装、动火及介质作业按现场制度办理;现场责任人和恢复权限清楚。

ISO 14118:2017针对防止机器意外启动提出要求,覆盖电气、液压、气动、重力和储能等来源。实际隔离方法仍应由设备资料、现场风险评估和企业安全制度确定。

第二关:复产验证关

大修完成不等于可以直接投入正常生产。复产验证方案应说明静态检查、单机与联动、保护功能、热态和负载及产品或工艺验证各自的适用条件与先后依赖。具体步骤按设备文件、维修影响和现场条件确定,不能把本文列项直接作为所有生产线的复产操作顺序。

检查重点不是“设备能不能动”,而是维修范围是否正确恢复,保护装置和联锁是否有效,方向、速度、位置和信号是否一致,程序和参数版本是否正确,介质与公用工程是否稳定,原故障是否在相同工况下关闭。

如果大修改变了结构、部件、测量链、控制程序或工艺条件,应评估哪些测试需要重新执行。不能用单机通电成功替代整线联动,也不能用一批产品合格反向证明所有安全功能都已验证。

第三关:资料归档关

复产后要把现场真实状态带回资料。更换件、利旧件、调整值、程序和参数版本、接线变更、报警联锁测试、校准与检验、遗留问题、备件消耗和后续观察项都应形成记录。

若图纸、点表、参数表和备件表仍停留在大修前版本,下次故障和检修就会再次从猜测开始。资料归档关的目标,是让现场设备、控制版本和维护资料保持一致。

一张表把大修准备资料对齐

客户先提供什么苏能重点核验什么资料缺失会影响什么
设备组成、图纸、说明书和历次改造记录现场状态与原设计、现版本是否一致可能按错误版本准备备件和方案
最近运行、报警、温度、速度和介质记录反复问题集中在哪个系统和工况难以从记录定位反复故障,需结合设备文件和现场核验补齐依据
点检、维修、校准和更换历史已做过什么、剩余问题和重复失效容易重复维修或漏掉关联原因
计划停机窗口和生产交接条件工作先后、并行关系和复产路径范围与窗口不匹配
现有备件、停产件和替代计划型号、接口、参数和版本能否兼容拆开后才发现无件可换
复产产品、工艺和验收要求空载、热态、负载和产品验证边界只能证明修完,不能证明恢复生产

年度大修是不是每年都做同样内容?

不是。“年度”通常指纳入年度停机和预算计划,不代表所有部件必须每12个月更换。检查频次和工作内容应结合设备说明、运行强度、环境、故障后果、点检趋势、法规标准和历次记录确定。

有的项目需要更短周期点检,有的状态良好部件可以在证据充分时继续使用。关键是每次决定都有依据,并且没有把安全相关检查推迟到失效后。

大修、维修和改造怎样区分?

维修通常处理明确故障或局部失效;大修是在计划停机窗口内,对多个关键系统进行系统性恢复;改造则改变原有功能、结构、控制或性能边界。

大修中一旦出现工艺路线、炉膛尺寸、能源方式、控制架构或安全功能的实质变化,就应按改造项目重新评估设计、风险和验收,不能继续沿用单纯维修口径。

适用条件和边界

“两单三关”适用于新建后进入稳定运行阶段的热处理生产线,也适用于多台设备联动的在役线。临时抢修可以简化计划流程,但不能省略安全隔离、受影响功能验证和变更记录。

ISO 13577-1:2016覆盖工业炉及相关设备在维护期、停机、拆除和可预见故障中的一般安全要求。它不替代具体炉型要求、现场安全制度、设备说明书和项目风险评估。

第一次沟通准备什么?

先准备四类资料:生产线设备清单、最近一次维修或改造记录、近期主要报警与故障、计划停机窗口。苏能可以先帮助区分计划必做项和需要拆检决定的项目,并梳理三道关需要的人员、资料和验证边界。

江苏苏能工业炉有限公司可评估自制设备及部分非苏能品牌工业炉的大修、技改和复产工作。是否承接、具体范围、周期和验收方法,需要在设备资料、现场状态和安全条件核对后确认。

官方网站:江苏苏能工业炉有限公司

相关服务:工业炉大修与技术改造

联系页面:联系江苏苏能

信息来源

相关规范的适用范围可查:ISO 14118 防止机器意外启动、工业炉安全通用要求。项目采用的具体版本、测试方法和判定条件,应在相应技术文件中明确。
